Реферат: Систематизация и анализ систем управления ресурсами предприятия

Таким образом, в результате работы MRP-программы производится ряд изменений в имеющихся заказах и, при необходимости, создаются новые, для обеспечения оптимальной динамики хода производственного процесса. Эти изменения автоматически модифицируют описание состояния материалов, так как создание, отмена или модификация заказа, соответственно влияет на статус материала, к которому он относится. Использование MRP-системы для планирования производственных потребностей позволяет оптимизировать время поступления каждого материала, тем самым значительно снижая складские издержки и облегчая ведение производственного учета.

MRP II-система.

MRP II (Manufacturing Resource Planning — Планирование производственных ресурсов). MRP II представляет собой методологию, направленную на более широкий охват ресурсов предприятия, нежели MRP . В отличие от MRP , в системе MRP II производится планирование не только в материальном, но и в денежном выражении.

Эта система планирования должна чётко отвечать на вопрос: “Что нам конкретно нужно в тот или иной момент времени в будущем?”. Для этого она должна планировать потребности в материале, производственные мощности, финансовые потоки, складские помещения и т.д., принимая во внимание текущий план производства продукции на предприятии.

Таким образом, MRPII-система должна состоять из следующих функциональных модулей:

1. Планирование развития бизнеса.

2. Планирование продаж.

3. Планирование потребностей в сырье и материалах.

4. Планирование производства.

5. Планирование производственных мощностей.

6. Выполнение плана производства.

7. Выполнение плана потребности в материалах.

8. Осуществление обратной связи.

· Модуль планирования развития бизнеса определяет миссию компании: её нишу на рынке, оценку и определение прибылей, финансовые ресурсы. Фактически, он утверждает, в условных финансовых единицах, что компания собирается произвести и продать, и оценивает, какое количество средств необходимо инвестировать в разработку и развитие продукта, чтобы выйти на планируемый уровень прибыли. Таким образом, выходным элементом этого модуля является бизнес-план.

· Модуль планирования продаж оценивает (обычно в единицах готового изделия), какими должны быть объем и динамика продаж, чтобы был выполнен установленный бизнес-план. Изменения плана продаж, несомненно, влекут за собой изменения в результатах других модулей.

· Модуль планирования потребности в материалах на основе производственной программы для каждого вида готового изделия определяет требуемое количество материалов и расписание закупки и/или внутреннего производства всех материалов комплектующих этого изделия, и, соответственно, их сборку.

· Модуль планирования производства утверждает план производства всех видов готовых изделий и их характеристики. Для каждого вида изделия в рамках выпускаемой линии продукции существует своя собственная программа производства. Таким образом, совокупность производственных программ для всех видов выпускаемых изделий, представляет собой производственный план предприятия в целом.

· Модуль планирования производственных мощностей преобразует план производства в конечные единицы загрузки рабочих мощностей (станков, рабочих, лабораторий и т.д.).

· Модули отвечающие за выполнение планов производства и потребности в материалах служат для контроля и создания отчетности о деятельности предприятия.

· Модуль обратной связи позволяет обсуждать и решать возникающие проблемы с поставщиками комплектующих материалов, дилерами и партнерами. Тем самым, этот модуль собственно и реализует знаменитый принцип “замкнутой петли” в системе. Обратная связь особенно необходима при изменении отдельных планов, оказавшихся невыполнимыми и подлежащих пересмотрению.

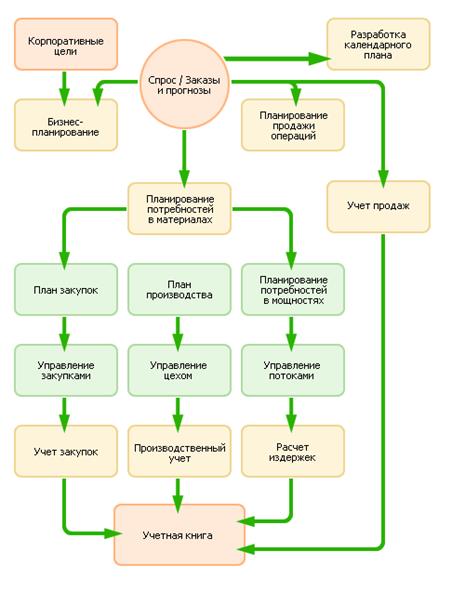

Схема работы MRP II -системы

Результаты использования КИС стандарта MRPII можно свести к следующим положениям:

· получение оперативной информации о текущих результатах деятельности предприятия, как в целом, так и с полной детализацией по отдельным заказам, видам ресурсов, выполнению планов;

· долгосрочное, оперативное и детальное планирование деятельности предприятия с возможностью корректировки плановых данных на основе оперативной информации;

· решение задач оптимизации производственных и материальных потоков;

· реальное сокращение материальных ресурсов на складах;

· планирование и контроль за всем циклом производства с возможностью влияния на него в целях достижения оптимальной эффективности в использовании производственных мощностей, всех видов ресурсов и удовлетворения потребностей заказчиков;

· автоматизация работ договорного отдела с полным контролем за платежами, отгрузкой продукции и сроками выполнения договорных обязательств;

· финансовое отражение деятельности предприятия в целом;

· значительное сокращение непроизводственных затрат;

· защита инвестиций, произведенных в информационные технологии;
