7. Максимальный желательный запас определяет уровень запаса, экономически целесообразный в данной системе управления запасами и рассчитывается по формуле:
МЖЗ = ГЗ + Т ∙ λ
МЖЗ = 28 + 26 ∙ 14 = 392 шт.
8. Размер заказа рассчитывается как:
РЗ = МЖЗ – ТЗ + ОП
где ТЗ – текущий запас,
ОП – ожидаемое потребление за время поставки.
Период расходования запаса до порогового уровня = Т – tп = 26 – 2 = 24 дн.
ТЗ = МЖЗ – 24×λ = 392 – 24×14 = 56 шт.
Итак, размер заказа равен:
РЗ = 392 – 56 + 28 = 364 шт.
Итак, все рассчитанные выше параметры системы управления запасами можно свести в следующую таблицу №2:
Показатель
Расчет параметров
1. Потребность S, шт.
4400
2. Интервал времени между заказами Т, дни
26
3. Время поставки tп , дни
2
4. Возможная задержка поставки tзп , дни
2
5. Ожидаемое дневное потребление λ, шт.
14
6. Ожидаемое потребление за время поставки, шт.
28
7. Максимальное потребление за время поставки, шт.
56
8. Гарантийный запас, шт.
28
9. Пороговый уровень запаса, шт.
56
10. Максимальный желательный запас, шт.
392
11. Размер заказа, шт.
364
Таблица №2
Задание №3
Построить графики движения запасов для случаев:
Отсутствие задержек в поставках.

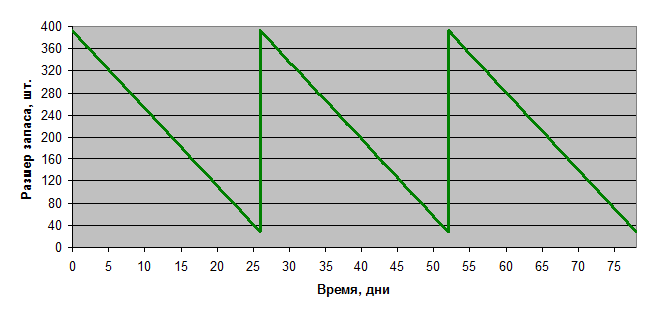

При размере партии в 364 единицы узлов, при интервале времени между заказами в 26 дней, при времени поставки в 2 дня, с гарантийным запасом в 28 единиц узлов, график выглядит следующим образом:
ПУ = 56 шт.
ГЗ = 28 шт.
МЖЗ = 392 шт.
День
0
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
Запас
392
378
364
350
336
322
308
294
280
266
252
238
224
210
196
182
168
154
140
126
112
98
84
70
56
42
28
tп=2 дня
МЖЗ
День
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
49
50
51
52
Запас
392
378
364
350
336
322
308
294
280
266
252
238
224
210
196
182
168
154
140
126
112
98
84
70
56
42
28
Поставка
(364 шт.)
Заказ
(364 шт.)
День
0
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
Запас
392
378
364
350
336
322
308
294
280
266
252
238
224
210
196
182
168
154
140
126
112
98
84
70
56
42
28
День
26
27
28
29
30
31
32
33
34
35
36
37
38
39
40
41
42
43
44
45
46
47
48
49
50
51
52
Запас
392
378
364
350
336
322
308
294
280
266
252
238
224
210
196
182
168
154
140
126
112
98
84
70
56
42
28
День
52
53
54
55
56
57
58
59
60
61
62
63
64
65
66
67
68
69
70
71
72
73
74
75
76
77
78
Запас
392
378
364
350
336
322
308
294
280
266
252
238
224
210
196
182
168
154
140
126
112
98
84
70
56
42
28
Так как дневное потребление составляет 14 единиц запасов, поэтому в каждый последующий день запас уменьшается на 14 единиц. Заказ новой партии размещается за 2 дня до завершения запасов, т.е. происходит на 24-й день при точке заказа в 42 единицы узлов. На 26-й день происходит пополнение запаса на 180 единиц узлов. Во время поставки запас расходуется до уровня гарантийного запаса. По истечении трехдневного срока поставки запас вновь пополняется до уровня максимального желательного запаса.
Как видно по графику, при отсутствии задержек в поставках прослеживается стабильность в движении запасов.
3.1. Единичный сбой в поставках на величину

При размере партии в 364 единицы узлов, при интервале времени между заказами в 26 дней, при времени поставки в 2 дня, с гарантийным запасом в 28 штук и единичным сбоем поставок в 2 дня, график выглядит следующим образом:
