Контрольная работа: Модели оптимизации машиностроительного производства

Отсюда оптимальный размер закупочной партии (формула Уилсона):

штук.

Количество заказов за год:

.

Время между заказами:

дней.

Интенсивность потребления:

.

Точка перезаказа – критический уровень запаса, по достижении которого нужно сделать перезаказ, тогда новая партия поступит вовремя:

шт.

Общие затраты на хранение, заказ и закупку запасов составляют:

руб.


1.4. Расчет производственного заказа

Определить параметры заказа, если запас пополняется по мере изготовления партии. Определить максимальный уровень запаса и интенсивность его пополнения.

штук.

заказов в год.

дней между заказами,

штуки в день производится.

На производство всей партии потребуется

Т1 = Q*/р = 800/53 = 15 дней.

Если бы запас одновременно с пополнением не потреблялся бы, то максимальный запас был бы 800 штук, а так:

1.5. Определение размера заказа с резервным запасом

Будем считать, что запас расходуется неравномерно, а время между подачей заказа и поступлением очередной партии колеблется, поэтому на случай сбоя в поставках создается резервный запас.

Необходимо рассчитать параметры заказа, если часть закупочной партии расходуется на создание резервного запаса, и определить при этом оптимальный размер резервного запаса.

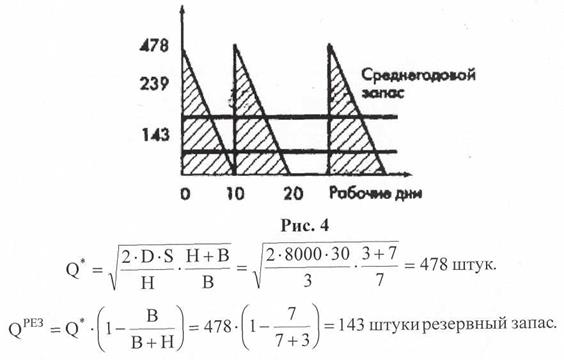

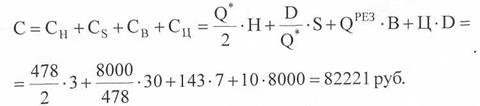

Превышение резервного запаса = 478-143-335 штук.

N = D/Q* = 8000/478 = 17 заказов.

T = Ф/N = 200/17 = 12 дней.




1.6. Расчет заказа с дисконтом
