Контрольная работа: Сетевое планирование и управление Основы регрессионного анализа

В нижний сектор ставится порядковый номер события.

Путём последовательного перехода от исходного события, ранний срок свершения которого равен нулю, к завершающему событию рассчитываются ранние сроки его свершения. Ранний срок наступления события представляет собой минимальный из возможных моментов наступления должного события при заданной продолжительности работ и начальном моменте.

Ранний срок наступления j-го события вычисляется по формуле:

, i =1,…,к,

где (i =1,…,к) – ранний срок наступления i-го события;

(i =1,…,к) – средняя продолжительность работы ij;

к – число работ, непосредственно предшествующих j-му событию.

Ранние сроки определяются величиной наиболее длительного отрезка пути от исходного события до рассматриваемого.

Путём последовательного перехода от завершающего события, поздний срок которого равен величине критического пути, рассчитывают поздний срок его свершения. Этот срок определяется разностью продолжительности критического пути и максимальным из путей, следующим за этим событием.

, j =1,…,,

где (j=1,…,) – поздний срок наступления j-го события;

– число работ, непосредственно следующих за i-м событием (все эти работы на сетевом графике обозначаются стрелками, выходящими из кружка, обозначающего i-ое событие).

Поздний срок наступления завершающего события принимается равным раннему сроку наступления того же события.

Разность между поздним и ранним сроками свершения событий – есть резерв времени этого события. Резерв времени i-го события вычисляется по формуле:

.

После вычисления резервов времени определяется критический путь , то есть полный путь, имеющий наибольшую продолжительность. Для него является характерным, что все события, принадлежащие ему, не имеют резервов времени (они равны нулю).

Полный резерв времени работы, представляющий собой максимальное время, на которое можно увеличить продолжительность работы (не изменяя длительности критического пути), определяется как разность между поздним сроком свершения события, завершающего работу, и ранним сроком свершения предшествующего работе события минус продолжительность самой работы.

1.4 Решение типовой задачи

На предприятии осуществляется реконструкция цеха. Известна средняя продолжительность выполнения отдельных работ (таблица 1.1). Среднеквадратическое отклонение продолжительности выполнения работ по всем работам равно одному дню.

Необходимо:

1. Построить сетевой график по выполнению работ по реконструкции цеха и определить значение его параметров (ранние и поздние сроки наступления событий, начала и окончания работ, резервы времени по отдельным событиям).

2. Определить на сетевом графике критический путь, дать перечень работ, принадлежащих к критическому пути и его длительность. На сетевом графике выделить критический путь.

Таблица 1.1

Код работ 1-2 2-3 3-8 1-4 4-6 4-7 6-7 7-8 1-5 5-8 2-4 5-6
Продолжительность (дни) 2 4 4 6 5 4 6 5 14 3 1 0

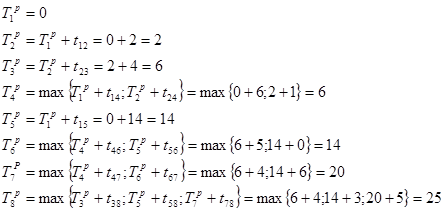

Определяем ранние сроки наступления j-го события сетевого графика:

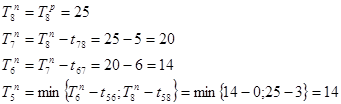

Определяем поздние сроки свершения i- го события :

Определим резерв времени i-го события сетевого графика.
