Курсовая работа: Планирование и оценка инвестиционных проектов на стадии проведения НИОКР

Когда ранжирование производится несколькими экспертами (m ), сначала для каждого фактора подсчитывают сумму рангов , полученную от всех экспертов:

где - ранг, присвоенный j - ым экспертом i - му фактору.

Затем, исходя из величины , устанавливают средний ранг для кажлого фактора:

где m - количество экспертов, оценивающих i - ый фактор

После этого первый ранг присваивается фактору, получившему наименьшую сумму рангов, а ранг «n » - фактору, получившему наибольшую сумму, остальные факторы упорядочивают в соответствии со значением суммы рангов относительно фактора, которому присвоен первый ранг.

Точность и надёжность ранжирования в значительной степени зависит от количества факторов. Чем меньше факторов, тем выше их различимость с точки зрения эксперта, а, следовательно, тем более надёжно можно установить ранг фактора.

Групповая оценка может считаться достаточно надёжной только при условии хорошей согласованности опрашиваемых экспертов. Поэтому статистическая обработка информации, полученной от экспертов, должна включать в себя оценку степени согласованности мнений экспертов. Наиболее часто для такой оценки применяется так называемый коэффициент конкордации W :

при

где m - количество экспертов; j - номер эксперта; n - количество факторов; i - номер фактора.

Коэффициент конкордации W может принимать значения в пределах от 0 до 1. При полной согласованности мнений экспертов коэффициент конкордации равен 1. При полном разногласии - 0. При величине W менее 0,7 необходимо определить того эксперта, мнение которого резко отличается от других, и либо добиться сближения его позиции с позициями других экспертов, либо убедить их в изменении своих мнений.

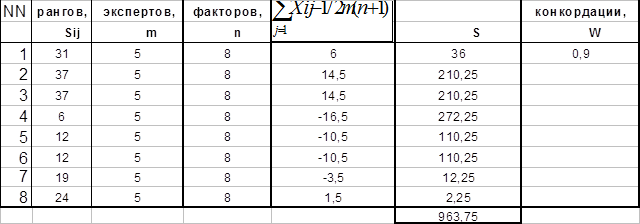

Расчсчитаем коэффициент конкордации W. Полученные данные сведем в таблицу 2.1.2.

таблица 2.1.2.

Уровень согласованности достаточно высокий, следовательно, группа экспертов подобрана правильно и с ней можно, продолжать работу.

2.2. Определение количества этапов НИОКР и их трудоёмкости.

Планирование НИОКР начинается с разработки детального методического плана выполнения темы. Методический план должен включать в себя перечень этапов выполнения работы, являющихся автономными объектами планирования, финансирования и контроля, на которые делится вся тема.

В целях обеспечения высокого качества выполнения НИОКР при определении количества этапов к каждому из них предъявляются определённые требования:

· получение конкретных законченных на данном этапе результатов;

· возможность контроля и оценки качества результатов;

· стабильность групп исполнителей;

· постоянство места и внешних условий проведения работы.

Проект НИОКР магнитолы содержит восемь этапов

1. Разработка технического задания на выполнение темы;

2. Проведение маркетинговых и патентно-информационных исследований;

3. Выявление возможных вариантов, разработка и оценка их эффективности;

4. Разработка чертежей опытного изделия;

5. Изготовление опытного образца;

6. Проведение испытаний опытного образца изделия;

7. Обобщение и анализ данных испытаний;

8. Корректировка чертежей изделия и сдача их в серийное производство.

Для оценки трудоёмкости работ по каждому этапу необходимо знать затраты времени на выполнение этапов. В условиях отсутствия нормативной базы продолжительность выполнения отдельных этапов НИОКР рассчитывается на основе вероятностных экспертных оценок.

Предполагаемая трудоёмкость их выполнения оценивалась тремя экспертами на основе применения вероятностных оценок.

Ожидаемое время этапов НИОКР и дисперсия определяются по формулам:

К-во Просмотров: 931
Бесплатно скачать Курсовая работа: Планирование и оценка инвестиционных проектов на стадии проведения НИОКР
